项目延期并非无药可解,项目延期原因及应对之道
(一)项目延期有解药?
最后,项目延期是客观存在的事实,你会选择红药丸,还是蓝药丸?
摘要:当我们要考虑如何让项目不延期时,我们是否做到让每个员工都满负荷了?我们追求的是不延期,还是追求更卓越的产品?
这一两个星期和同事讨论如何使用看板进行项目管理时,总的来说,我遇到最频繁的问题有:
如何能看出项目是否延期?
如何拆任务?
其实,我遇到的问题是:如何能看出项目是否延期?然后经我将问题深挖,才发现他们更本质的问题是:拿到需求,如何拆任务,拆到什么粒度。
讨论这类问题,最好举个例子,否则整个讨论过程会很虚。
比如我们的项目经理从产品经理那里拿到一个需求:改版APP。这款APP有12个界面,所有的界面都需要改。而你手下有6个人。
这时,可以以两种粒度来拆分:
以界面为粒度
拆分成更可以量化的粒度。
关于什么是可以量化的粒度,下文会阐述。
按界面粒度来拆分

可以看出,以界面粒度来拆分,简单粗暴:24人天的任务,我们有6个人,所以,理论上我们只需要4天完成“改版APP”。我们可以很容易看出这个项目是否延期,只要每个界面都没有延期。
放到看板上,理所当然,每个界面一张卡。

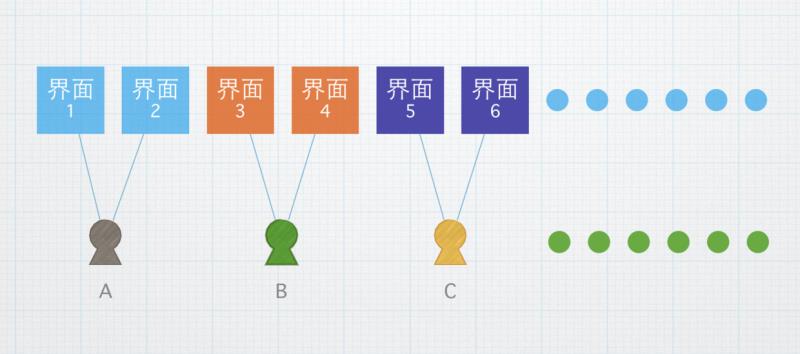

现实中,我们的项目经理可能还会这样分到人头上:
为什么一定要分到人头上?除了方便KPI(表面上),背后还有一定的文化因素:因为当项目延期时,我们就可以找出那个相应的人进行问责。这种问责的机制导致的后果:人们更愿意推卸责任,而不是共同协作。
放大一些这个问题,公司内部多个技术部门也会因为这种问责的文化,导致部门之间更趋向责怪对方不按期,而不是共同协作完成一件事情。
再再放大一些这个问题:在人们的意识里往往认为,问责后,坏的事情就可以避免问题再发生。放到我们本篇文章讨论的上下文里,也就是问责可以避免延期。但是,可能吗?因为延期已经发生,我们应该在延期发生前进行协调资源来解决延期。
我们举个例子:在项目进行的过程中,人员B在做界面3,4时,在第3天时被一个问题卡住了。而人员C其实在第3天时就已经完成了,第4天开始优化。其他人准时完成了自己的任务。最后人员B的延期导致项目延期了2天。这时,如果你问责人员B,那么,这次的延期能倒退吗?也许你会说,问责后,这个人下次就不会延期了。
我想说:
延期不延期和你问责没有任何关系。如果有关系,你在项目开始时,就每个人问责一下,这样项目就不会延期了?
我们应该追求的是每个项目都不延期,而不是下一个项目不延期
我们追求的是不延期,还是追求更卓越的产品?
回头看这次延期,也许我们是可以避免的,比如在第3天的站会上,人员C说出自己被某个问题卡住了。这时,可能其他人员一句话就点通人员C的问题了。还有可能是人员C遇到的问题是需要其它部门来协助才能根本解决,这时项目经理就需要与其它部门沟通了。
回到问题“按界面粒度来拆分任务”这个问题本身。
将界面再拆分成可量化的粒度

这种方式要我们的项目经理拿到需求后,让最熟悉这个APP的人或团队对需求再进行拆分成一系列工作单元,然后再分别估算这些工作单元在现有的人员基础上需要多少天。最后估算出一个总的交付时间点。我们假设完成这个需求,我们同样需要4天完成。
至于拆分到什么程度,就是我们上文提到的可量化的程度。
什么叫可量化?
上面我们看到将需求拆分成一系列工作单元后,我们可以更灵活的安排优先级。同时,这样也帮助我们发现界面1和界面2有一个工作单元3是有交集的。有交集的工作单元,我们应该让同一个人来完成以避免其中的沟通成本。总的来说,拆分成一系列可量化的工作单元后,我们可以:
更灵活的优先级调控
发现有交集的工作单元,也就能发现可减少沟通成本的空间。
但是,什么样的工作单元叫可量化?
代码行数是最简单的,估计完成APP改版需要写10万行代码。一个工作单元,我们定1万行?这种工作单元是可以量化,但是写完那么多行代码,你就是完成APP改版这个任务了?
我们举个例子来说明什么样的工作单元叫可量化,比如对于界面1,我们需要:
把“完成”按钮的颜色从绿色改成蓝色
当完成值为100时,不显示100,显示成“恭喜,已完成”
缓存从服务器获得的任务完成值,对于多次操作,只向服务器请求一次,以提升用户操作的流畅感
从这个例子,我们可以看出,每个工作单元都应该是:
准确的:将绿色改成蓝色,而不是红色
不可分割的:不显示100,显示成“恭喜,已完成”,这个工作单元,你不能再分割了
体现了业务含义:代码行数并不能体现业务含义,但是提升用户操作的流畅感有业务含义的。
可量化的工作单元、站会与看板
有了可量化的工作单元后,再结合站会和看板,这样,我们每天都可以知道(可视化)团队的工作状态了。延不延期,大家都可以看得到,大家都是成年人了:
谁做得快,谁捡更多的卡来做的。而且可以捡优先更高的卡先做,也降低延期的风险。我们可以从这个过程中识别人才。
站会的第3天,人员B还在做_#3_卡,我们其他成员可以加快速度做其它卡以弥补人员B的慢速度,同时项目经理也可以更早的介入这个可能延期的卡中帮助人员B
当出现质量问题时,人员D的卡会被打回Todo多次,因为有站会,我们所有人都很感觉到_#5_这张卡可能存在一定难度或者人员D在协作方式存在问题,这时,我们其他人就会主动帮助人员D解决问题,而不是责怪他。
慢慢地,团队的协作方式变得以解决问题为导向,而不是以问责为导向。
拆分成可量化的工作单元,一样会延期
但是,我个人的经验看来即使我们将需求拆分成可量化的工作单元,项目一样可能会延期。
看板只能帮助我们更可视化,更容易地了解到项目当前的状态,对于这个状态,我们的项目经理要如何反应,完成是个人问题了。
同时,看板也能帮助我们找到延期的根本原因,比如是某个人的卡在In Progress上拖了很长时间、某个人请假了、其它部门中间改需求了、项目人员在某项技术的能力问题……
所以,要延期的项目一定会延期,我们应该正确面对,找到原因并根本解决。我们要做的只是保证每个人每个工作日都是满负荷的。
这里,留给大家一个思考题:如果其它外部条件不变,每个人每个工作日都是满负荷了?如何不延期?
拆成可量化的工作单元会增加项目经理的工作量?
然而,又会有人说了,这么多项目,我每个项目都要拆分成可量化的,我们项目经理会增加很多工作量。
其实,如果真的有作用了,这些工作量是值得的,只要你真的理解可量化工作单元的作用。同时,当出现多个项目时,你忙不过来时,说明现在是你培养另一个项目经理的时机了。你可以尝试将一些项目管理的工作交给团队成员来完成。但前提是项目经理本身也是超负荷工作,影响正常工作了。
小结
想让项目不延期,我们首先关注的是如何将需求拆分成可量化的工作单元,然后想办法保证这些工作单元真正被有效的执行。办法通常可以有:
使用看板可视化所有的工作单元
通过站会了解工作单元执行过程可能的风险
通过协作来取长补短
通过优先级来降低延期时的风险
通过打包有交集的工作单元减少沟通成本
通过以上方法可以将团队“调”到可能的最优状态。但是如果还是延期,原因可能就不在团队了。
(二)项目延期原因及应对之道
每个项目经理都希望能有效地控制项目进度。但这件看似简单的事情,实际操作起来却常常不尽如人意。即使在成熟的大公司里,有着完善的项目管理流程,配备着一流的团队,项目延期事件还是频频发生。这里分析主要的三个原因。
常见的原因之计划不清
很多项目经理,计划做得很漂亮,却总是计划赶不上变化。原因 在于,有些时候,按工作量预估的发布日期却得不到领导的同意,领导有时会说我们现在就是和时间赛跑,这个项目必须在某某时间发布。这将致使计划推倒重来,一切都要赶进度。而对于其他团队成员来说,这份计划没有同他们商量,无异于强压任务。项目还没开始,抱怨声就不绝于耳。因此,项目工具选得好、任务划分细 致清楚只是做好计划的基础,更重要的是项目计划要得领导和团队成员的认同,并愿意为之全力以赴。
总之,想做好项目计划,要做好以下三点。
项目计划前,先和产品经理、上级领导沟通好,确定这个项目的轻重缓急。
团队成员要达成一致意见,项目经理不可独断专行。
项目计划要细化到天、功能点要责任到人、确定里程碑点。
常见的原因之需求问题
需求中的功能点要在PRD(产品需求文档)中罗列清楚,业务流程要写得完整清晰,交互细节要体现在视觉稿中。要组织项目组所有成员参加PRD评审,评审时要 针对具体的问题,给出明确的处理意见。暂时不能确认的问题,问题跟进人要在限定时间内给出反馈,项目经理可以制定问题跟进表格。
项目进行中 的需求变更,尽量在前期提出。在项目管理的过程中,当前期的需求和计划都确定后,项目经理不能只顾着跟进开发和测试的进度,也要阶段性地和需求方多沟通, 让他们及时反馈意见。不要等到临发布时,产品经理跑过来说“我要的不是这样的,这里要改一下”。永远不要把问题留到最后一分钟,要超前一步,留有余地。下 面是一个真实的案例。
案例情景:该项目的整个周期为2个月,有3轮功能测试。当第3轮功能测试结束时,也就是即将进入预发布阶段时,产品经理才给出用户反馈并要求按用户的反馈修改。改动的地方涉及到页面的样式、文案、SQL语句和校验逻辑等,总共可能有20多个文件要被改动。
项目经理建议只改页面的样式和文案,其他部分先不要改,等下次升级维护时再改,否则可能会影响发布。而在多次交涉无果的情况下,开发人员只能硬着头皮修改,测试人员只能再重新测一轮。虽然大家努力地按需求方的要求做了,但项目延期已不可避免了。
常见的原因之沟通不畅
为某项目临时组建的团队往往来自不同部门,团队成员之间不熟悉,此时,要为团队建立一个沟通通道,确保沟通顺畅。常用方式为:
建立一个内部网络空间,所有文档资源统一存放,供团队成员共享;
利用即时聊天工具,建立一个项目群,每天通报项目进度;
建立项目邮件组,所有变更达成一致后,发送邮件确认;
每天要开15分钟晨会,每周一次周会,每周发送项目周报;
跨团队项目,最好申请独立的项目室,所有项目组成员坐在一起工作,降低沟通成本。
(三)案例:项目经理如何面对项目延期?
我们公司准备开发一个软件产品。在项目开始的第一个月,项目团队给出了一个非正式的、粗略的进度计划,估计产品开发周期为 12~18 个月。一个月以后,产品需求已经写完并得到 了批准, 项目经理制定了一个 12 个月期限的进度表。
因为这个项目与以前的一个项目类似,项目经理为了让技术人员去做一些“真正的”工作(设计、开发等),在制定计划时就没让 技术人员参加,自己编写了详细进度表并交付审核。每个人都相当乐观,都知道这是公司很 重要的一个项目。然而没有一个人重视这个进度表。
公司要求尽早交付客户产品的两个理由 是:1)为下一个财年获得收入;2)有利于确保让主要客户选择这个产品而不是竞争对手的 产品。团队中没有人对尽快交付产品产生怀疑。 在项目开发阶段,许多技术人员认为计划安排的太紧,没考虑节假日,新员工需要熟悉 和学习的时间也没有考虑进去,计划是按最高水平的人员的进度安排的。除此之外,项目成 员也提出了其他一些问题,但基本都没有得到相应的重视。
为了缓解技术人员的抱怨,计划者将进度表中的计划工期延长了两周。虽然这不能完全 满足技术人员的需求,但这还是必要的,在一定程度上减少了技术人员的工作压力。技术主 管经常说:产品总是到非做不可时才做,所以才会有现在这样一大堆要做的事情。计划编制者抱怨说:项目中出现的问题都是由于技术主管人员没有更多的商业头脑造成 的,他们没有意识到为了把业务做大,需要承担比较大的风险,技术人员不懂得做生意,我 们不得不促使整个组织去完成这个进度。在项目实施过程中,这些争论一直很多,几乎没有一次能达成一致意见。商业目标与技 术目标总是不能达成一致。为了项目进度,项目的规格说明书被匆匆赶写出来。但提交评审 时,意见很多,因为很不完善,但为了赶进度,也只好接受。在原来的进度表中有对设计进行修改的时间,但因前期分析阶段拖了进度,即使是加班 加点工作,进度也很缓慢。这之后的编码、测试计划和交付物也因为不断修改规格说明书而 不断进行修改和造成返工。12个月过去了,测试工作的实际进度比计划进度落后了6 周,为了赶进度,人们将单 元测试与集成测试同步进行。但麻烦接踵而来, 由于开发小组与测试小组同时对代码进行测试两个组都会发现错误,但是对测试人员发现的错误响应很迟缓, 开发人员正忙于完成自己 的工作。为了解决这个问题,项目经理命令开发人员优先解决测试组提出的问题,而项目经 理也强调测试的重要性,但最终的代码中还是问题很多。现在进度已经拖后 10 周,开发人员加班过度,经过如此长的加班时间,大家都很疲惫,也很灰心和急躁,工作还没有结束,如果按照目前的进度方式继续的话,整个项目将比原计 划拖延 4 个月的时间。
案例问题:
1. 在本案例中,我们能吸取什么教训吗?
2. 编制计划时,邀请项目组成员参与有哪些好处?
3. 学习曲线对软件项目有哪些影响?
4. 编制进度计划时需要考虑哪些重要因素?
5. 一个成功的项目管理其基础是什么?
