案例描述及问题

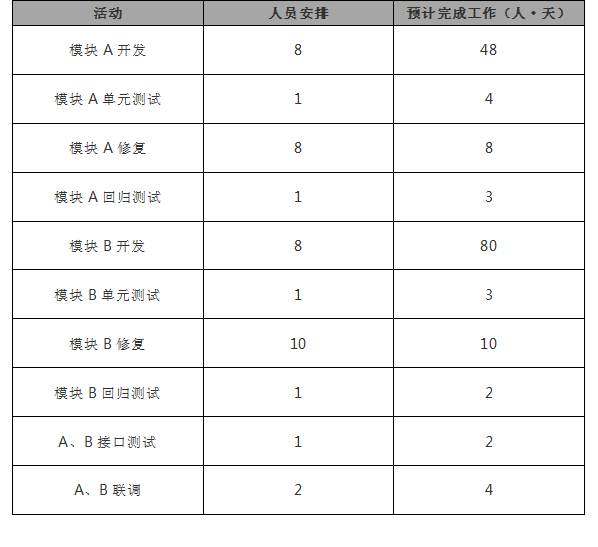

某公司承接了一个软件外包项目,项目内容包括A、B两个模块的开发测试。项目经理创建了项目的WBS(见下表),估算了资源、工期,项目人力资源成本是1000元/人·天。

【问题一】7分
根据目前WBS安排,请计算项目的最短工期,并绘制对应的时标网络图。
【问题二】10分
项目开展11天后,阶段评审发现:模块A的修复工作完成了一半,回归测试工作还没有开始:模块B开发工作已经结束,准备进入单元测试。此时,项目已经花费了18万的人力资源成本。
1.请计算项目当前的PV、EV、AC、CV、SV,并评价项目目前的进度和成本绩效。
2.按照当前绩效继续进行,请预测项目ETC(写出计算过程,计算结果精确到个位)。
【问题三】6分
基于问题二,针对项目目前的绩效,项目经理应采取哪种措施保证项目按时完工?

答题思路总解析
从本案例后提出的四个问题,我们很容易知道:该案例主要考查的是项目的进度管理和项目的成本管理。本案例后的【问题一】、【问题二】以计算为主,【问题一】主要考查考生对进度网路分析技术的运用;【问题二】主要考查挣值技术相关计算公式的运用。【问题三】需要我们根据【问题二】的结果,给出改进措施。

【问题一】答题思路解析及参考答案
一、答题思路解析
根据“案例描述及问题”中的相关信息,我们知道:模块A开发的历时为6天(48/8),模块A单元测试的历时为4天(4/1),模块A修复的历时为1天(8/8),模块A回归测试的历时为3天(3/1),模块B开发的历时为10天(80/8),模块B单元测试的历时为3天(3/1),模块B修复的历时为1天(10/10),模块B回归测试的历时为2天(2/1),A、B接口测试的历时为2天(2/1),A、B联调的历时为2天(4/2)。另外,模块A与模块B是可以并行开发和测试的,它们之间没有依赖关系;而模块A开发、模块A单元测试、模块A修复、模块A回归测试,活动与活动之间是F-S的关系;模块B开发、模块B单元测试、模块B修复、模块B回归测试,活动与活动之间也是F-S的关系;模块A和模块B都需要通过回归测试后才能进行A、B接口测试;A、B接口测试和A、B联调也是F-S的关系。

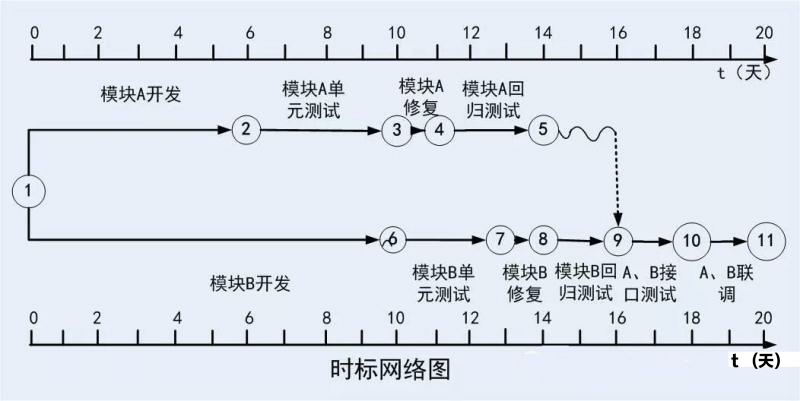

根据以上信息,我们就很容易绘制对应的时标网络图了,如下图所示:


从上面的时标网络图中,我们知道,该项目的最短工期是20天。
二、参考答案
1.项目的最短工期是20天。
2.对应的时标网络图如下:

【问题二】答题思路解析及参考答案
一、答题思路解析
根据【问题一】答题思路解析及参考答案中的描述,我们知道,按计划到11天结束,应该完成的活动有模块A开发、模块A单元测试、模块A修复、模块B开发以及模块B单元测试应该完成三分之一。因此,项目的计划价值PV是141000元(48*1000+4*1000+8*1000+80*1000+1*1000)。根据【问题二】中的描述,我们可以知道,截止到第11天下班,已经完成的工作任务有:模块A开发、模块A单元测试、模块的修复工作完成了一半、模块B开发;因此项目的EV是136000元(48*1000+4*1000+8*1000/2+80*1000)。项目的实际成本AC是180000元。套公式,我们很容易算出该项目的CV和SV。【问题二】的第二小问,实际上是需要计算在典型偏差情况下的ETC。该项目的完工预算BAC是164000元(48*1000+4*1000+8*1000+3*1000+80*1000+3*1000+10*1000+2*1000+2*1000+4*1000)。典型偏差情况下的ETC的计算公式是:ETC = (BAC –EV)/CPI,就可以算出ETC了。
二、参考答案
1.项目当前的PV = 141000元、EV = 136000元、AC=180000元、CV = -44000元、SV = -5000元。由于CV和SV都为负,因此项目目前的进度滞后、成本绩效超支。
2.ETC = (BAC –EV)/CPI = (164000 - 136000)/(136000/180000)=37059(元)。

【问题三】答题思路解析及参考答案
一、答题思路解析
根据【问题二】的计算结果,我们知道该项目进度滞后、成本超支。在这种情况下,改进绩效的措施主要有:1.用效率高的人员替换效率低的人员;2.通过改进工具和技术提高工作效率来加快进度;3.通过培训和激励等手段提高人员工作效率来加快进度;4.分析活动之间的关系,如可以,采取快速跟进的方法。需要注意的是:在进度滞后、成本超支的情况下,不宜采用加班赶工或增加资源的方式赶工,因为这两种方式都会进一步增加项目成本,导致成本绩效指数进一步变差。
二、参考答案
针对项目目前的绩效,项目经理应采取如下措施保证项目按时完工:
1.用效率高的人员替换效率低的人员;
2.通过改进工具和技术提高工作效率来加快进度;
3.通过培训和激励等手段提高人员工作效率来加快进度;
4.分析活动之间的关系,如可以,采取快速跟进的方法。
